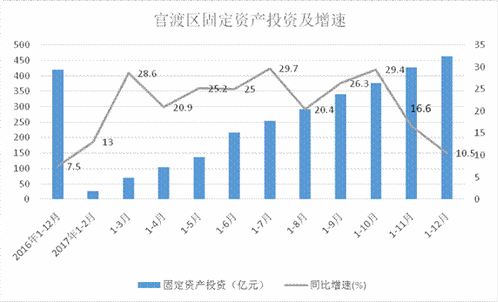

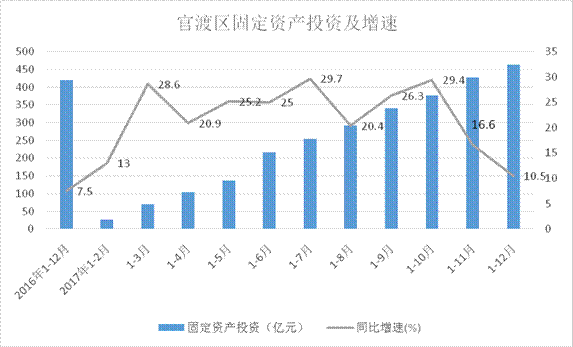

2017年官渡区固定资产投资稳步增长
2017年官渡区(不含空港区、经开区,下同)固定资产投资(不含农户)完成463.39亿元,同比增长10.5%,高于昆明市2.9个百分点,同比增幅位居昆明市一板块第二名。
一 、2017年固定资产投资完成情况
1.第三产业投资成为投资主力军
2017年,第二产业投资1.20亿元,占全部投资的0.3%。第三产业投资462.19亿元,同比增长10.4%,增速比1-11月份回落6.9个百分点,同比提高1.9个百分点;第三产业投资占全部投资的99.7%。
2.四个重点行业投资增长较好

房地产业、水利、环境和公共设施管理业、交通运输、仓储和邮政业、教育投资分别完成301.78亿元、77.53亿元、47.77亿元、12.44亿元,同比增长分别为5.5%、22.1%、20.8%、77.8%,占全区投资的比重分别为65.1%、16.7%、10.3%、2.7%。
3.民间投资增长较快
2017年,全区民间投资209.92亿元,同比增长44.8%,占比为45.3%。
4.在库项目投资过半
截止2017年12月,官渡区固定资产投资在库项目188个,计划总投资2875.90亿元,自开始建设累计完成投资1696.26亿元,投资完成率为59.0%。
本年新入库项目71个,占我区在库项目的37.8%,2017年完成投资174.11亿元,占我区固定资产投资的37.6%。
5.非房地产开发投资同比增长较快,房地产开发投资略有下降
非地产开发完成投资185.96亿元,同比增长32.2%,拉动我区投资增长10.8个百分点,是拉动我区投资增长的主要动力。房地产开发完成投资277.43亿元, 占我区固定资产投资的59.9%,同比下降0.4%,拉动我区投资下降0.3个百分点。
6.商品房销售增长较快,待售面积小幅波动
2017年官渡区商品房销售面积309.25万平方米,同比增长17.8%。其中,现房销售面积33.95万平方米,同比下降68.6%,期房销售面积275.31万平方米,同比增长78%。从商品房类型看,住宅销售面积270.07万平方米,同比增长29.0%;办公楼销售面积0.85万平方米,同比下降84.1%;商业营业用房销售面积12.46万平方米,同比下降36.1%;其他商品房销售面积25.87万平方米,同比下降9.1%。
2017年官渡区商品房销售额310.71亿元,同比增长53.4%。其中,现房销售额32.72亿元,同比下降55.6%,期房销售额277.99亿元,同比增长115.6%。从商品房类型看,住宅销售额286.81亿元,同比增长69.4%;办公楼销售额0.76亿元,同比下降80.5%;商业营业用房销售额12.20亿元,同比下降39.6%;其他商品房销售额10.94亿元,同比增长19.4%。
官渡区商品房待售面积121.91万平方米,同比增长4.6%。其中,住宅34.04万平方米,同比下降6.8%;办公楼20.27万平方米,同比增长33.3%;商业营业用房19.16万平方米,同比下降4.8%;其他待售面积48.44万平方米,同比增长8.3%。
二、存在的问题和困难
1.在建项目投资存量不足,投资增长后劲乏力
目前在库的188个项目中,63个项目已投产或完工,占全部项目数的33.5%,8个项目停工,117个在建项目中,54个项目投资完成率超过50.0%,26个项目投资完成率超过90.0%,17个项目投资完成率超过100.0%。
2.数据支撑依据收集困难,难以对上报数据形成支撑
2017年,每月有投资额的项目中有超过半数的项目(主要是当月投资在5000万元以下的项目)没有提交工程形象进度单等数据支撑依据,若后期不及时补充,上级核查数据时所报数据将不予认可。
3.统计基层基础工作薄弱,调查对象不重视,统计人员更换频繁。
项目报送单位中普遍存在对统计工作认识不足、重视不够、将统计工作视为负担的问题。部分企业统计人员变动频繁,工作缺乏延续性,导致数据的匹配性、连续性差;企业存在基础统计资料不规范、不健全、不衔接的问题,这些问题的存在,影响了统计源头数据质量。
三、下一步工作建议
1.抓好项目落地及重点项目建设推进工作,确保投资增长动力
要有效拉动投资增长就必须紧抓新开工项目建设、紧盯项目建设进度。一是加大招商引资力度,促进项目储备增加。二是积极推动项目尽快落地,推动储备项目开工建设,确保及时形成投资。三是对辖区所有项目进行梳理,定期召开部门联席会议,切实解决本地区项目推进难题。四是对重点投资项目加大跟踪、协调和服务力度,对项目签约、落地、开工、建设、投产等进行全方位跟踪服务,尽量缓解签约不落地、落地不开工、开工就停工、投资资金紧张等制约项目推进的顽疾。
2.做好项目及项目单位出入库工作,谋求新发展。
项目入库是推动投资增长的主要动力,今年固定资产投资统计方法、口径发生了较大的变化,为全面反映我区投资的真实情况,各街道、部门应加强学习新的统计制度,严格按照统计标准、时点及时提交入统资料,确保已开工项目能够顺利纳入统计,切实支撑全区固定资产投资增长。
3.及时梳理项目前期费用、土地费用
各街道、部门应对预计入统项目的前期费用及土地费用及时进行梳理,符合条件的应当及时在入统后第一次报表中上报。
4.继续加强固定资产投资部门联席会议制度
2017年部门联席会议制度成效显著,加强了政府部门信息共享,联席会会签、会办以及督办的制度的实施,有效推动了项目的入统。2017年新入库法人单位14家、项目71个。2018年应继续加强部门联席会议制度,形成合力。
5.严格双基规范,建立健全项目统计台账,提高统计数据质量,有效发挥统计预判能力
统计数据质量是统计数据运用的基石,贯穿于统计工作的始终。按国家、省、市“双基”建设要求,2018年开始,所有投资项目必须建立健全统计台账,为统计数据提供支撑,否则数据将不予认可。各街道、部门应督促指导所属行业和辖区企业规范统计台账,完善投资统计数据支撑要件,提高数据上报质量和效率。
